こまぎれ作業
今日は、朝一に大工さん打合せ。その後、高木中央の現場確認と、大工小屋に資材運搬。
夕方にお客様来社打合せ。その他は、大東の現場で1日、こまぎれ作業でした。

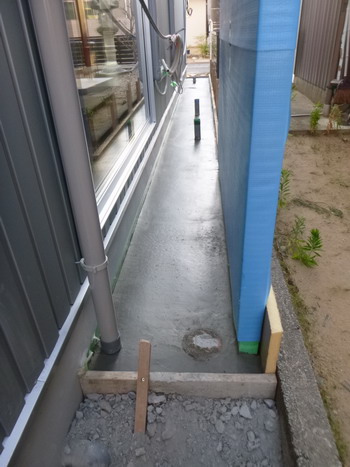

こちら、大東の現場のバルコニーです。
人工芝が張られてから、室内からの眺めも、目に優しくて気持ちが良いです。
まだ、細かいところの仕上げが未完成で、なかなか終わりませんが、他の仕事の合間を見ながらやっています。
さて、ここのところ、毎日のように古いお客様から、メンテナンスの依頼を受けております。
そういう年回りなのかなと思ったりしますが、頼りにしていただくことはありがたいことだと思います。
床合板施工/完成気密測定
今日は、朝一にお客様から電話で、天井に水漏れというので、すぐ訪問。
エアコンのドレン排水が詰まって溢れた模様です。
吸引器を使って、引っ張ってみたら開通しまして、たくさんへどろが出てきました。
パイプの内側に付いたへどろの皮が、何かの拍子にめくれて穴を塞いだのかもしれません。
お客様も、私が行くまでロフトのエアコンの床が水浸しになっているのに気が付かなかったみたいです。
エアコンが、ロフトについていたり、見えないところについているお宅は、ぜひ時々ご確認くださいね。
さて、若杉の現場ですが、昨晩10時頃にプレカットの担当者が代わりの材料を届けてくれたので、朝から工事が出来ました。
こちらは、床合板まで敷き詰め固定した状態です。
こちらに、ビニールの床養生シートを貼り付けました。
ブルーシートをぴっちり納めて完了です。
午後からは、大東の現場の完成気密測定を行いました。
1階の倉庫になる部屋に設置しました。
結果は、総相当隙間面積が19㎝2で、相当延床面積が106.81㎡なので、C値である相当隙間面積は0.17㎝2/㎡となりました。
多少、レンジフードからとサッシのハーフロックからの漏れはありましたが、十分な数値だと思います。
夕方には、高木中央の現場の外壁の最終チェックと外壁クリーニング確認。
明日には、足場をばらす予定です。
それにしても、今日は暑かったですね。しばらく涼しさがあってよかったのですが・・・。
明日も、暑くなりそうなので、皆さまも体調お気を付け下さい。
土台と床パネル施工
今日は、朝一若杉の現場確認。その後、高木中央の現場確認。
その後、お客様宅訪問、メンテナンス確認。
その後、大東の現場で作業で、15時過ぎから若杉の現場で作業と片付け養生でした。
若杉の現場は、今日は、土台伏せとパネル納めと気密テープ施工までとなりました。
プレカットの一部に金物のスリットが入ってなくて、すぐに造り直しを指示しました。
それで、一部パネルが入っていません。
機械でプレカットしていてもミスはあるんですね。人のチェックも赤ペンで入っているのですが、なぜか、今回はその部分にチェックが入っておらず、検査する人も見落としたんでしょうね。
こちらは、段取りが狂うので、たまったものではないのですが、時間がかかっても、きちんと作っていかないといけません。
本日は、養生をして、明日残りの床合板まで仕上げていきます。
