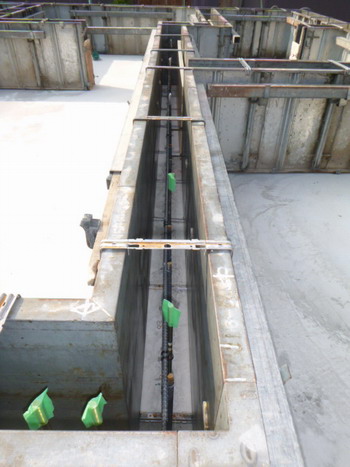

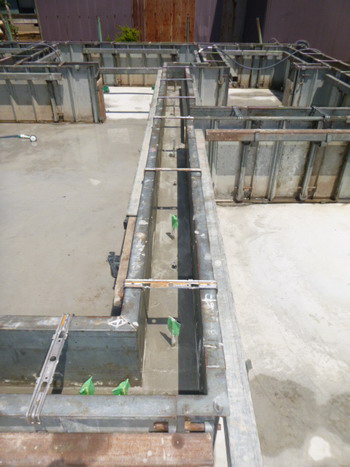

立上り打設/セルフレベリング
今日は、朝から春江の現場で立上りコンクリートの打設作業。その後レベル出し。午後は設計作業と事務作業でした。
今日も暑い日でしたが、風があって助かりました。
打設完了後に、ベースに水撒きをして少しでも冷やしました。
固まるのを待つ間、敷地の雑草の草刈りをして、その後にレベル出し作業を行いました。
今日は、この後に左官屋さんがセルフレベリング材で、天端均しを行いました。

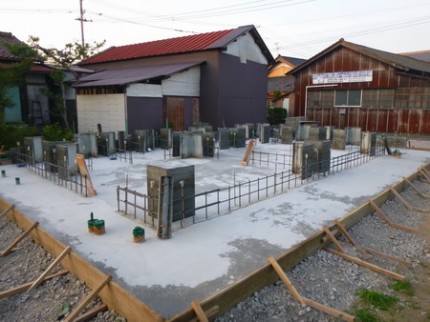

立上り型枠完了
今日は、朝一勝見の現場確認。その後、現場段取りと発注作業。その他倉庫の整理作業続き。
夕方に、春江の現場で、アンカーボルトのレベル再確認と、型枠検査。その後、勝見の現場へクロス工事完了の確認と清掃、材料運搬を行いました。
春江の現場の型枠とアンカーのチェックをしました。
明日は、朝一からコンクリート打設作業を行います。

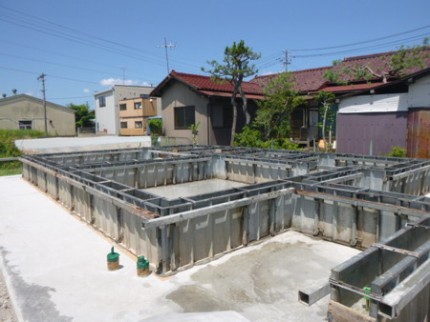

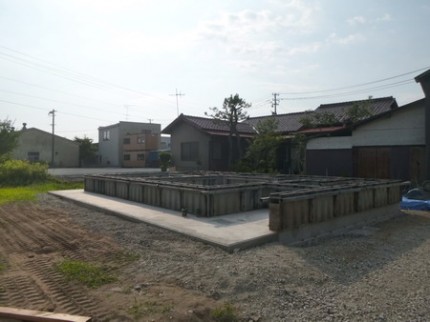

型枠の段取り
今日は、倉庫整理と設計作業を行いました。
夕方に、お客様宅訪問。エアコン修理のご相談に行ってきました。
夕方の春江の現場です。明日、型枠ばらしを行って、引き続き立ち上がりの型枠を組むため、今日は基礎屋さん段取りだけして帰られました。
型枠をばらすまでの日数も決まっているものですからね。

墨出し/アンカーセット
今日は、朝一に勝見の現場確認。その後設計作業。
午後は、基礎立上りの墨出し作業とアンカーセットを行いました。
写真では見えませんが、墨出しをしてあるのと、高さを揃えてアンカーボルトを設計した位置に配置しました。
型枠を組む前に行う事で、作業の効率化を図っています。
この後、石川の実家まで、墓参りに行ってきました。
今日が、実家の父の命日で、思い立ったら行ってこようと夕方になりましたが。
お参りすると、不思議と心が軽くなります。
書類整理
今日は、あれこれ家の雑用と、自宅ロフトの整理を行いました。
自宅のロフトも、これまでのお客様の古い資料がたくさん保管されているのですが、なにかあると探さないといけない状態なので、すぐに見つけられるように整理したいと進めております。
普通の家なら、この季節暑くて居られない状態だと思いますが、FPの家でエアコンがロフトに有るので、作業は快適です。
あれもこれもと、とっておいた資料ですが、古くなって不要なものは整理して処分します。
ただ、自分のものは潔く処分できても、お客様に関する物って、なかなか処分できなくて残してしまいますね。物件も増えていきますし、そこが悩みどころです。
春江の現場は、今日もお施主様お父様が、水撒きをしてくださいました。感謝いたします。
天気予報は、昨日・今日と雨であったのに降らなくてね。
明日は、墨出しの予定ですが、雨が降るような予報で、困った天気です。
旧内山家
今日は、現場の水やりもお言葉に甘えてお客様の方でして頂けることになり、他に予定も入らなかったのでお休みをいただきました。
午前中に、デルモを連れて散歩に行こうとなり、中部縦貫道の永平寺区間も開通したと聞いたので、大野まで走ってみることにしました。
七間朝一をぶらぶら通り抜けて、亀山の麓にある「旧内山家」を久しぶりに見てきました。
デルモもいるので、外から眺めただけですが。
まだ20代の設計事務所勤務時代に、解体復元を任せていただいた、思い出のある建物です。
裏側の路地が、新たに整備されていましたが、建物は昔のままで、懐かしいです。
デルモも歩き疲れたようですが、久しぶりのお出かけで、気晴らし出来たかなと思います。
ベースコンクリート打設
今日は、朝一に勝見の現場確認と打合せ。その後設計作業。

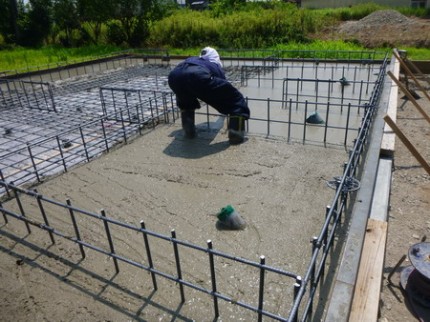

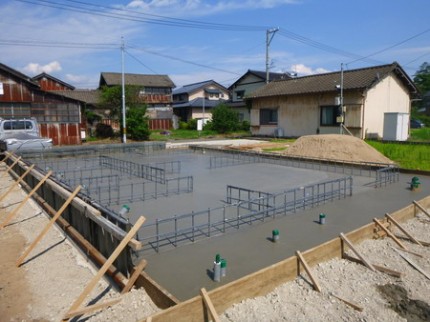

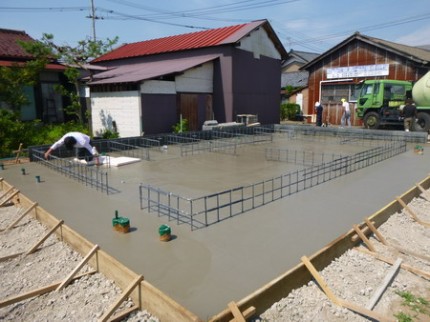

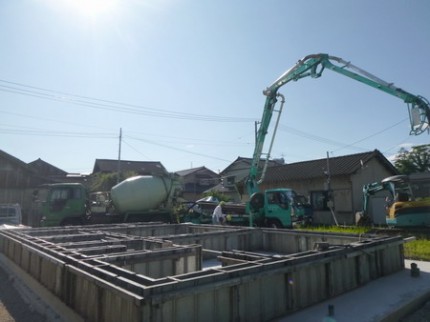

午後は、春江の現場でベースコンクリート打設作業を行いました。

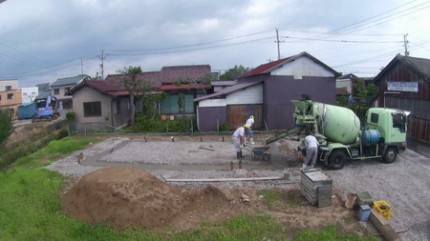

3m道路ですが、バックで大型ミキサー車に入ってもらいました。炎天下で小型ミキサー車では追いつきません。

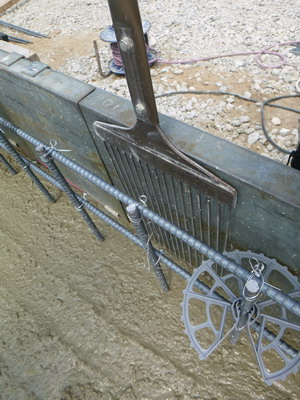

最初にモルタルを捨てさせます。

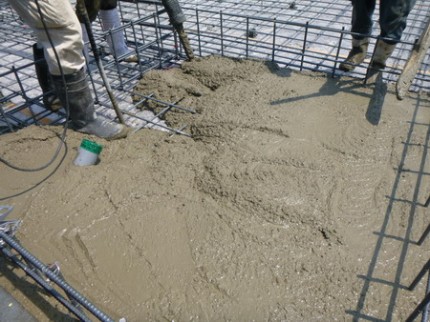

打設中です。バイブレーターをよく突きます。
私は、ピカコンで型枠廻りの気泡除去を行います。
左官屋さんも、追っかけ押えていきます。
一旦打ち終わりましたが、再度、左官屋さんが土間を押えていきます。
この季節ですと、コンクリートが早く乾く中で、クラックがおきる恐れがあります。
2度押えをすることで、それを防ぎます。
あと半分、2度目の押えを行って、左官工事は終わりというところです。
この後、夕方にまた現場に戻って、水やり養生を行う予定です。

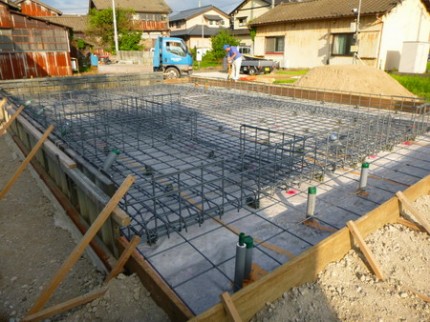

鉄筋工事
今日は、午前中近所のお宅でトイレの取替工事。その後、事務作業の後設計作業。
夕方に、現場確認とお客様宅訪問でした。
春江の現場は、鉄筋屋さんが暑い中、作業してくれました。
お客様も差しれをしていただきありがとうございました。
夕方に、資材の運搬と、鉄筋の検査を行いました。配筋はOKです。
明日は、予定を前倒しして、午後からベースコンクリートの打設を行います。

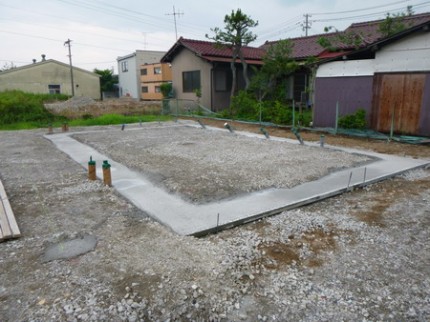

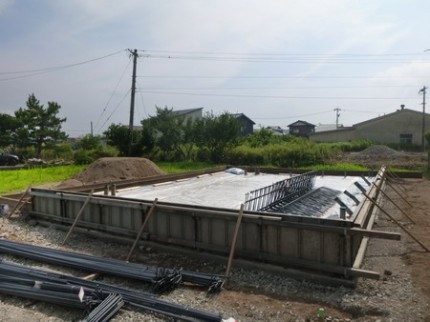

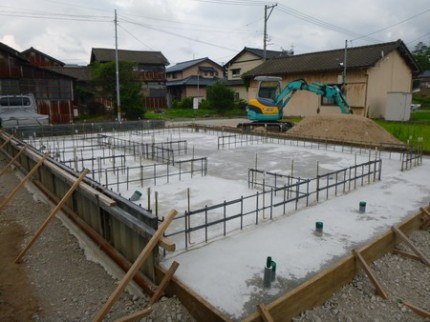

ベース型枠/土間シート/鉄筋搬入

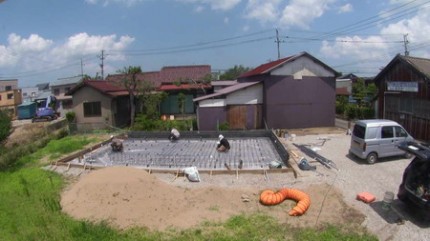

今日は、午前中は施工図と発注作業。午後は、春江の現場で作業と、その後は会社の事務作業でした。
午前中に、基礎屋さんにベースの型枠を組んでもらって、午後から、私が土間シートを敷きに行きました。
作業中に鉄筋屋さんも来て、材料の搬入も行いました。
もう暑くて、日陰も無いので、麦わら帽子が必要でしたね。
明日は、鉄筋屋さん大変だと思います。
