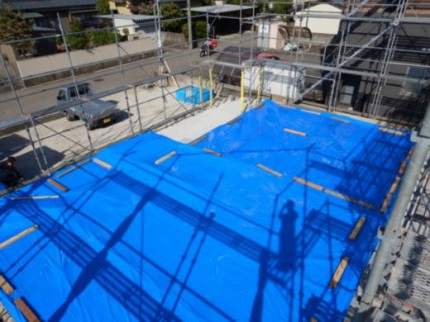

今日は建て方
今日は、建て方を行いました。
朝は6時から、息子とブルーシート養生めくりから始めました。

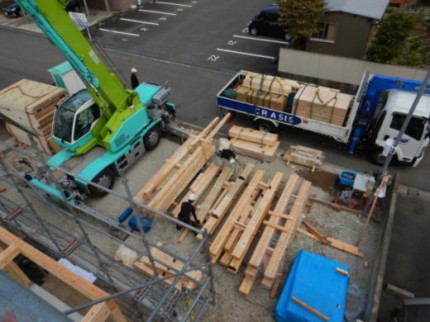

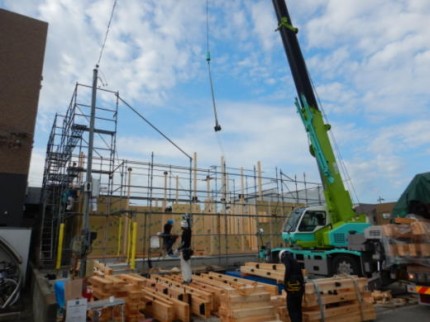

クレーンが到着したところです。

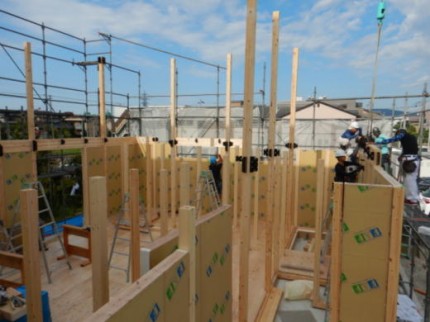

柱を建ててから。FP壁パネルを納めています。手前には、たくさんの構造材を広げています。
梁を落とし込んでいるところです。構造用金物を使用しているので、このやり方が出来ます。
2階床梁が終わりました。

2階床合板を敷き詰め終わりました。
下では、構造材を振り分けています。

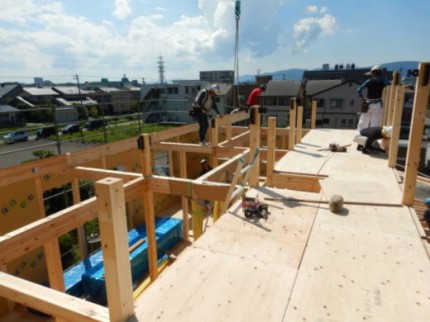

2階の壁も出来てきましたね。このあたりで午前の部は終わりました。
ロフトの床合板が敷かれました。

屋根パネルを納めています。見えている部分は、接手になる部分で、後から補助パネルを納めていきます。
ロフト部分の屋根パネルを納めているところです。
屋根パネルが取り付けられました。

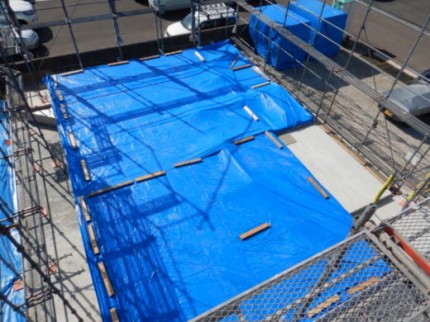

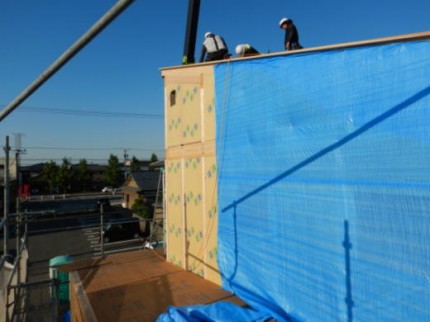

外回りのブルーシート養生を息子と一緒に始めました。

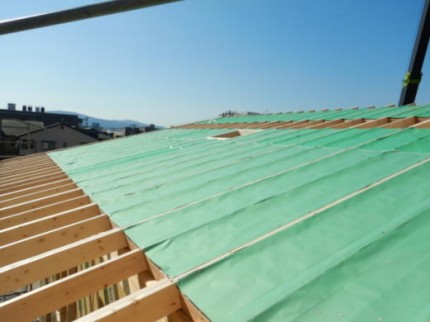

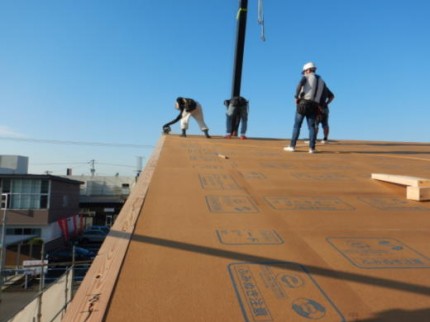

屋根も、構造用合板を敷いて、その上にエコヘルボードも敷いているところです。これは、雨音など抑える効果のために敷いています。
これが終わって、だいたい17時で工事終了です。

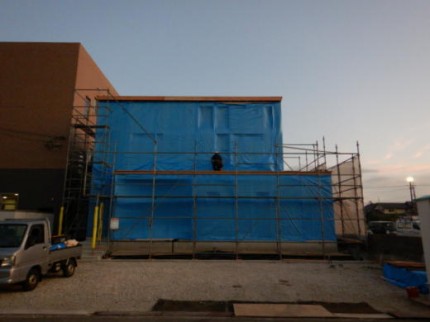

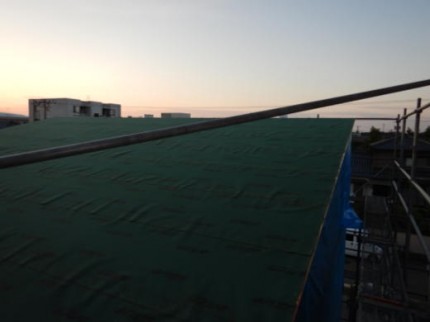

板金屋さんが、最後にゴムアスファルトルーフィングを敷いてくれます。すっかり夕日が落ちてきましたね。

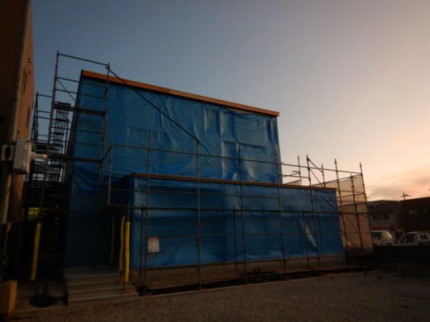

板金屋さんの作業中に、ブルーシート養生も終わり、外回りの片付けも終わりました。
18時半、無事終了いたしました。
本日は、午前中、風が無くて気温はどんどん上がるし、もう皆がグロッキーだったと思います。
私も、体調が悪いわけではなかったのですが、午前中、体が言うことを利かないくらいきつくて、昼寝をしてやっと元に戻りました。
午後は、風が出てきて、まだ楽になりましたが、職人さんも相当きつかったと思います。
そんな中、お客様がお茶や氷を用意してくれて、ほんと助かりました。
皆さんの協力と、頑張りのおかげで、無事完了したことを心から感謝したいと思います。
明日は建て方
今日は、朝一に構造材の荷受け作業。その他は、建て方の準備を息子に任せて、設計作業でした。
今回の現場は、材料が比較的置ける現場だったので、入れられるだけ先に搬入しました。
それでも、当日便がまだたくさんあるのですが。
今日は快晴の天気で、暑すぎるくらいでしたが、明日はもう少し曇ってくれればと、贅沢なことを考えております。
天気に恵まれて、工事が出来るだけでもありがたいことです。
関東の特に千葉のほうは大変な被害があった模様で、心配です。
台風は来ることが分かっていても、どんな被害をもたらすかわからないし、対策はしても、じっと過ぎ去るのを待つしかありませんものね。
どうか、少しでも早く回復されることをお祈りいたします。
休みでも…
今日は、オフにしようと思いましたが、午後から静かな間に設計作業を進めようとやっておりました。
でも、やっぱり電話かかってきますね。業者さんだけでなく、古いお客様から、エアコンから水漏れがという話で、夕方行ってきました。
古いエアコンはカバーを外すと、結露水の受け皿が見えるので、わかりやすいです。ワイヤーで突いて、排水できるようになりました。
なかなか、休みでも休んでいられないですね。
いよいよ、明後日に迫った建て方の現場も気になり、出かけたついでに見てきました。
なんとか、お天気も良い方向に向かってくれたので、あとは、順調に進むように…。それまで、気が抜けないところです。
警報機のお知らせ
今日は、午前中に問屋さんのクラシスさんのイベントで、サンワカンパニーさんのミラノサローネ報告会を聞いてきました。
画像や動画もあって、今のトレンドが垣間見れてよかったです。
その後は、外壁リフォームの現場確認。
外壁を塗装しなおすにしても、とにかく養生作業が大変ですね。これをしないと作業が始められませんから。
白いのがシーラーを塗っているところで、これが下地処理と塗装の付着をよくするものです。ガタガタした表面に、きちんと塗り込んでおかないといけません。
午後は、設計作業を進めて、夕方にお客様宅訪問メンテナンスでした。
火災警報器が異常を知らせる音が鳴りだしたみたいで、新品と交換となりました。
ちゃんと「警報機の異常です。」って音の次に言うんです。
取り付けて数か月なのに、困ったものではありますが、壊れていて大事な時に鳴らなかったというよりは、ちゃんと教えてくれてよかったと思わないといけませんね。

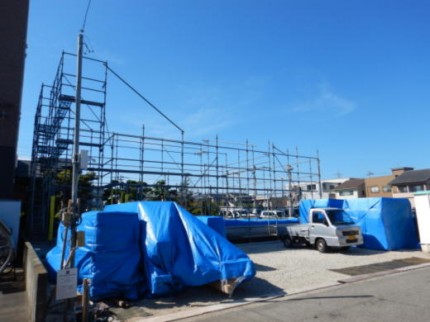

足場施工
今日は、午前中は経理の仕事など。午後はお客様来社打合せ。その後現場確認廻り。戻って見積作業でした。

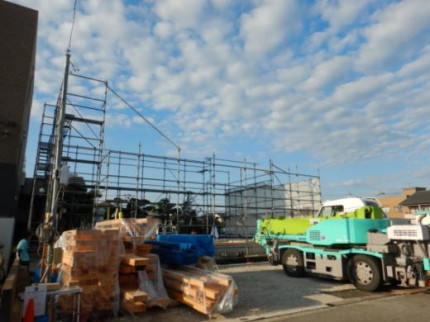

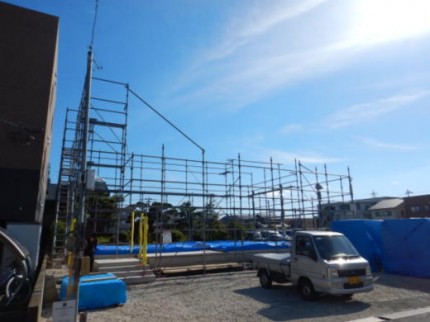

午前中に二の宮の現場の足場組立がありましたので、確認に行ってきました。
写真手前と右側が下屋になるので、2階部分の足場が組まれません。なので、建て方時は下屋を早めに作り上げて、脚立が載せられるようにしたいと考えています。
上から見た写真です。けっこう広さがあるでしょ。
駐車所に広さもあるので、ある程度資材も月曜日に搬入して置く予定です。

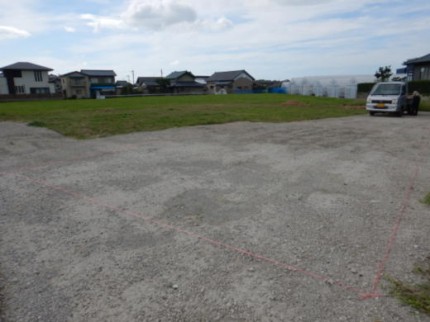

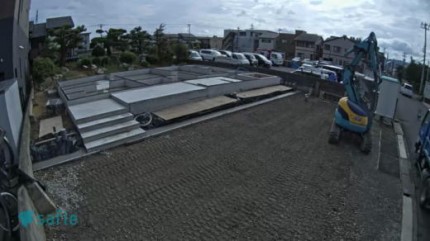

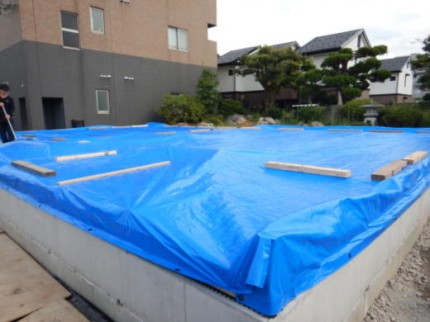

地縄張り
今日は、午前中にお客様宅訪問2件メンテナンス。
午後は、地縄張り作業と、各現場確認廻りを行いました。
丸岡の現場に、地縄を張ってきました。写真ではちょっと見えにくいですが。
境界からの離れ具合を、地区の方にも見てもらわないといけないもので。
今日は、そのほかリフォーム現場の進捗状況など確認があって、ほぼ外回りでした。

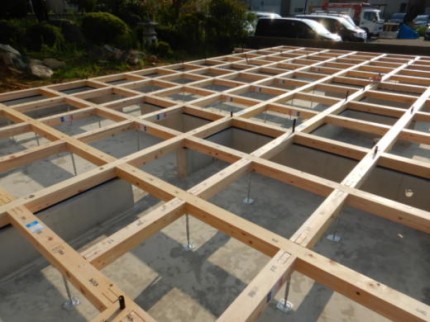

床パネル施工
昨晩に、天気予報が変わって、夜中に雨が降ることが分かり、夜のうちに気になる部分にブルーシートを追加でかけてきました。
やはり降りましたね。基礎の中にもまた雨が残っていて、朝から水出し作業から行いました。
水もきれいに掃除機で吸い取って、大工さんは、パネルを落とし込んで固定する作業。私と息子は、追っかけ気密テープ処理を行いました。

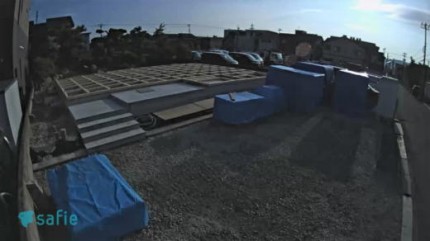

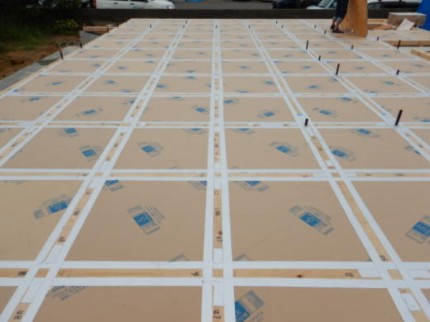

お昼の時点で、パネルの上に敷く28㎜の床合板も伏せ終わりました。
これに、透明の養生シートを貼り付けて、さらにブルーシートで養生します。
これで完了ですね。
この後の予定は、金曜日に足場組立の予定です。

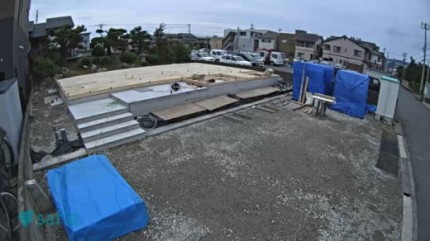

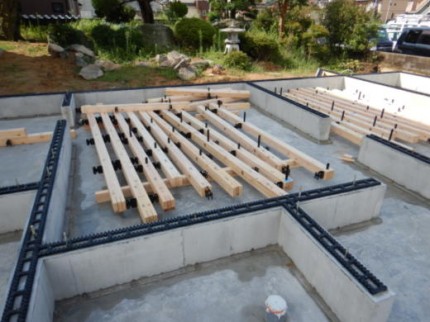

土台搬入施工
今日は、朝から材料荷受けと、昨晩の雨で水浸しの基礎の水出し作業。午後にお客様と建て方の打合せをして、また現場で養生や清掃作業などでした。

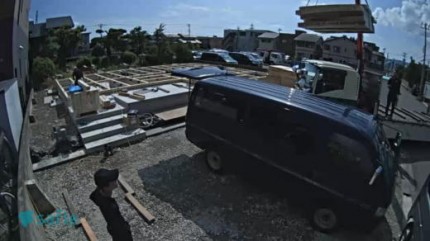

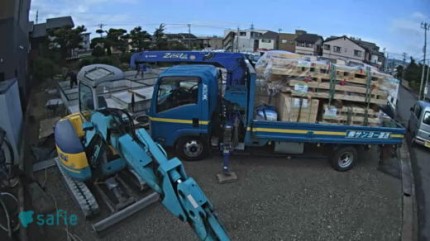

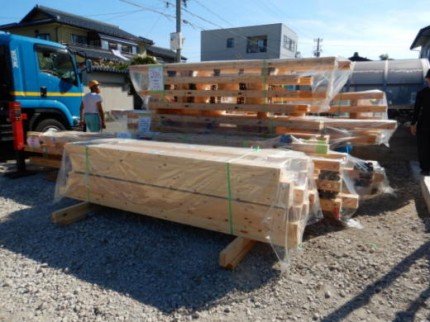

朝一の土台搬入時です。

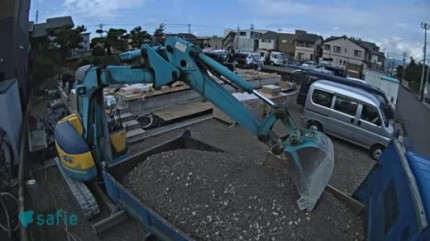

基礎屋さんが来て、建物廻りにも砕石を入れてくれました。大きな水たまりができるくらいで、歩けなかったものですから、作業性を考えて入れてもらいました。

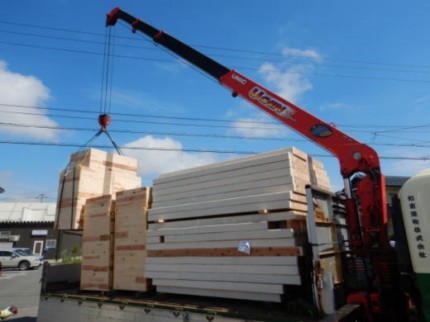

FPパネルが届きました。こちら1便目です。午後にもう1便来ます。
吊り上げているのが、床の土台に納める床パネルです。厚さ105㎜のウレタン材です。
手前に載っているのは壁パネルです。建て方時の作業性も考慮して、今のうちに搬入して置いて、しっかりとブルーシート養生を行っておきます。
午後の2便目のFPパネル搬入時です。この時は、お客様と事務所で打ち合わせ中で、息子に荷受けをさせています。
土台の材料ですね。ヒノキの集成材になります。それぞれ、アンカーボルトの位置を寸法出ししてから、穴あけをして固定していきます。
土台と大引の施工が完了しました。小さい建物だともうパネルの落とし込みも1日目から始めるのですが、今日は日差しもきつくてだいぶ参りましたので、無理せずに明日にしようとなりました。
引き揚げた後の画像です。明日も引き続き現場作業です。
キソパッキン工事
今日は、朝一現場確認とリフォーム現場シロアリ予防工事立会い。その後設計作業。午後から現場作業とその後現場段取り作業でした。
二の宮の現場も、午前中は雨が降りましたが、午後は晴れて、基礎屋さんは外構ブロックの基礎工事、私と息子でキソパッキンの取付作業を行いました。
駐車場も、また砕石を入れてきれいに整地してもらいました。
明日から、土台や床パネルなどの材料を入れて、大工さんの工事も始まります。
