窓の数より「光の入り方」を考える
これまで窓の大きさや高窓、庭とのつながりについて書いてきました。今回は「明るい家」についてです。明るくしたいと思うと窓を増やしたくなりますが、実際には窓の数だけで明るさが決まるわけではありません。大切なのは、どこから光を取り込むかだと思っています。
窓を増やせば明るくなるとは限らない
家を明るくしたいというご希望は、ほとんどのお客様からいただきます。
そこで単純に窓を増やせばよいようにも思えますが、窓の前に隣の建物があったり、庇や外壁で光が遮られていたりすると、思ったほど明るくならないこともあります。
反対に、窓の数が少なくても、空が見える方向や高い位置から上手に光を取り込めれば、室内は明るく感じられます。
窓の「数」よりも、まず周囲の状況を見ることが大切です。
高い位置からの光は、奥まで届きやすい
前回までにもご紹介した高窓は、明るさを考えるうえでも有効な方法の一つです。
高い位置の窓は、近くの建物などの影響を受けにくく、空からの光を取り込みやすくなります。
吹抜けなどを利用すれば、上から入った光を1階まで届けることもできます。
家の中央部まで明るくしたい場合には、大きな窓を一つ設けるだけでなく、光を「どこから入れて、どこまで届けるか」を考えるようにしています。
窓を増やしすぎないことも暮らしやすさ
窓には明るさ以外にも、外からの視線や家具の配置、暑さ寒さなど、いろいろなことが関係します。
壁一面を窓にしてしまえば、その場所にはテレビや収納を置きにくくなりますし、外からの視線が気になって、結局カーテンを閉めたままになることもあります。
明るさだけを優先して窓を増やすのではなく、必要な壁もきちんと残す。
光と暮らしやすさのバランスを考えることが、窓の設計では大切だと思っています。
■まとめ
明るい家をつくるために大切なのは、窓をたくさん付けることではなく、その土地でどこから光が入るかを考えることです。窓の大きさや数ではなく、「光の入口」を考えると、間取りの見え方も少し変わってくると思います。
「周囲に家が建っているけれど、明るい家にできるだろうか」など、土地ごとの採光についても一緒に考えています。家づくりのご相談は、公式LINEからお気軽にお問い合わせください。
将来の交換も考えた排水管

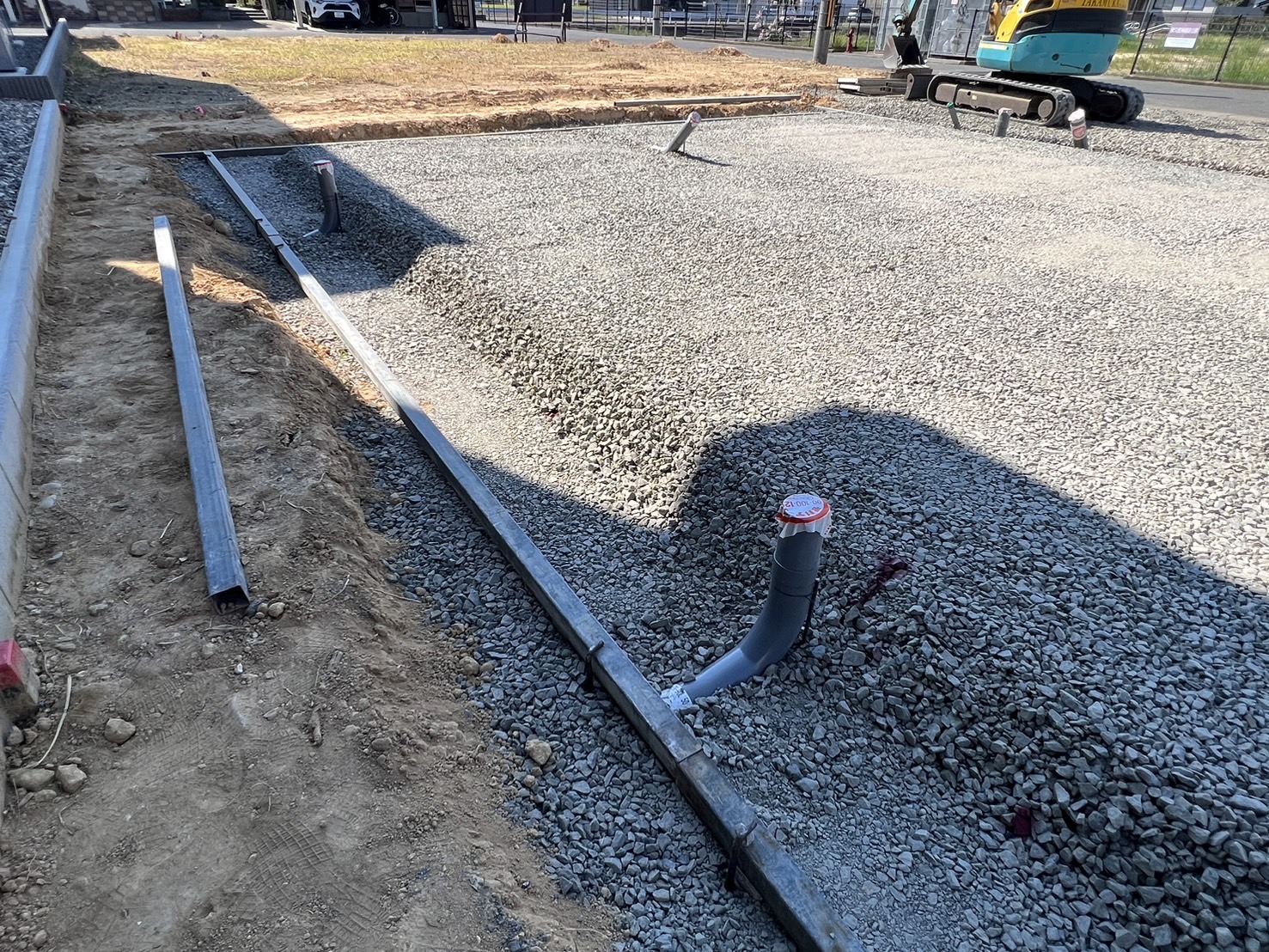

今日は坂井市の現場で、設備屋さんによる外回りの先行配管工事が行われました。基礎工事も終盤に入り、少しずつ次の工程へと進んでいます。配管はこのあと土の中に隠れてしまう部分。だからこそ、納まりや勾配を確認しながら、順番に施工を進めてもらっています。
排水は「水上側」から順番に
排水管は、水が自然に流れるように勾配をつけて施工していきます。
今日はその一番高い側となる「水上側」から、順番にパイプを埋めていきました。
掘削して配管を納め、また埋め戻していくため、完成してしまえばほとんど見えなくなる工事です。
こういう部分こそ、途中の施工状況を確認しておくことが大切だと思っています。
基礎を貫通する部分は「さや管」で
基礎内部から外へ出る排水管については、基礎工事の段階であらかじめ「さや管」を入れてあります。
さや管とは、配管を直接コンクリートに埋め込まず、その外側にもう一つ管を設けておく方法です。
今回はそこへ、曲げながら通すことのできる排水管を差し込んで施工します。
こうしておくことで、将来もし配管の交換が必要になった際にも対応しやすくなります。
家は建てて終わりではありませんので、将来のメンテナンスまで考えておくことも大切なことですね。
今日は建物まわりまで完了
今日は、建物まわりの配管まで施工を終えました。
監視カメラでも作業の進み具合を確認しながら、現場にも足を運んで状況を見ています。
明日はここから公設ますまでの排水管と、給水管の配管工事を進める予定です。
外回りの先行配管は2日間で仕上げてもらい、その後また次の工程へと進んでいきます。
基礎工事から設備工事へ。少しずつですが、現場の景色も変わってきました。
完成した家からは見えなくなる配管ですが、毎日の暮らしを支える大切な部分です。今だけ確認できる工程を一つひとつ見ながら、後々のメンテナンスにも配慮して、次の工事へつなげていきたいと思います。
家づくりの工事内容や、完成してから見えなくなる部分についても気になることがありましたら、公式LINEからお気軽にご相談ください。
基礎の天端を整える、セルフレベリング材の施工
今日は、坂井市の現場で、基礎立ち上がり部分の天端均しを行いました。

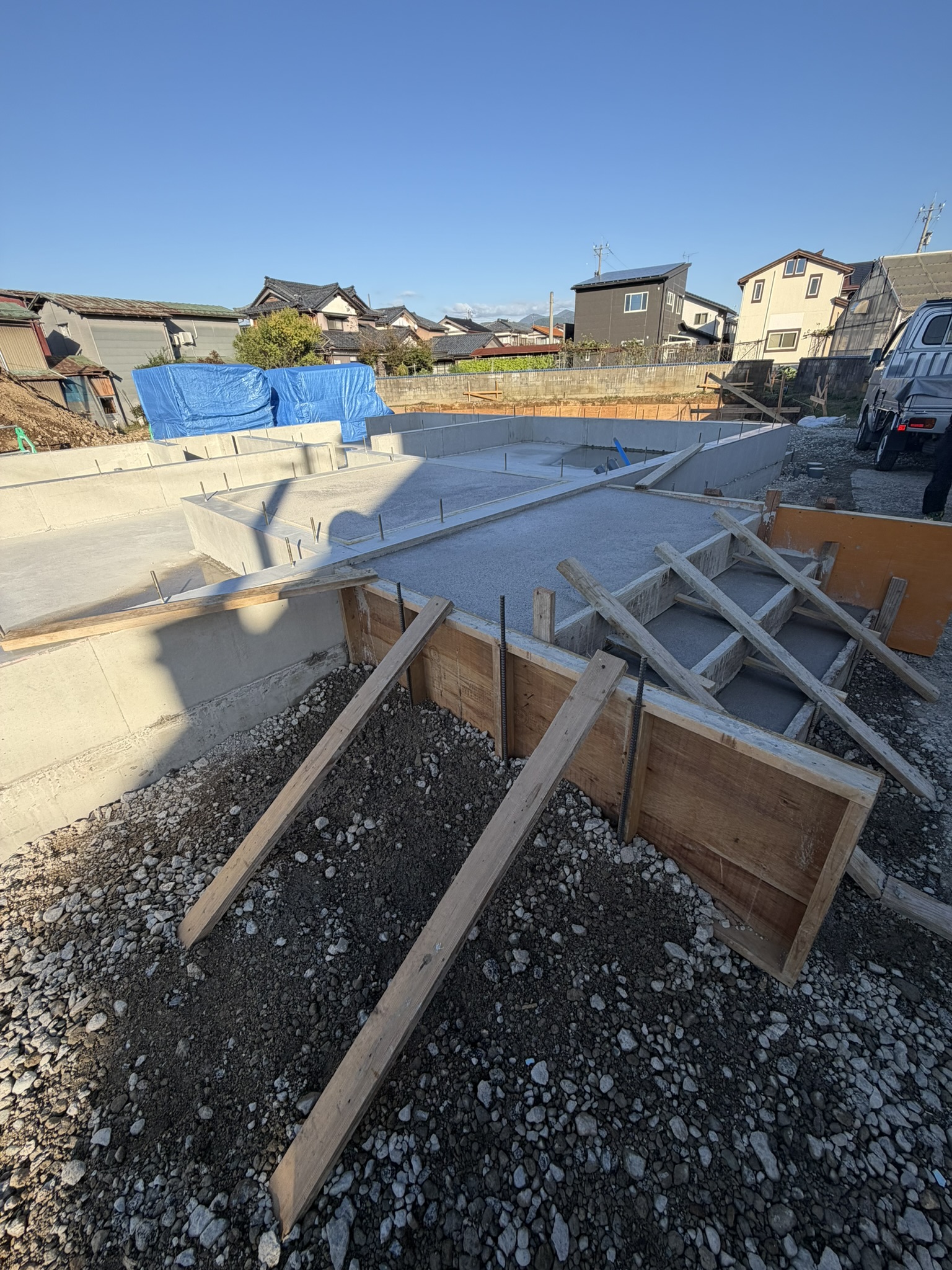

基礎のコンクリートを打設したあとは、その上に土台を据えるため、基礎の天端を所定の高さにきちんと揃える必要があります。
今回は左官屋さんに、セルフレベリング材を使って仕上げてもらいました。
セルフレベリング材は流動性が高く、その性質を利用しながら基礎の天端を水平に整えていく材料です。
ただ流し込めばよいというものではなく、仕上がりの高さを確認しながら施工してもらいます。
私も途中で現場へ行き、施工状況を確認してきました。
写真を見ると、アンカーボルトのまわりまでセルフレベリング材がきれいに納まっているのが分かります。
先日は、基礎立ち上がりのコンクリート打設前に、アンカーボルトの位置や高さについても確認を行いました。
こうして一つひとつ確認しながら工程が進み、基礎工事もここまで来ると、ひとまず安心です。
もちろん、型枠を外してから最終的な基礎の状態についても確認していきます。
明日と明後日は、引き続き現場で建物外部の給排水配管工事を進める予定です。
建物が建ち始めると見えなくなってしまう部分ですが、こうした下準備を一つずつ確実に進めていきたいと思います。
