明日は建て方
今日は、朝一に二の宮の現場確認と打合せ。その後、雑用と設計作業。午後は、丸岡の現場で、墨出し作業と明日の建て方の準備作業でした。
雨のため、その後の職人の段取りなどから1週間伸びましたが、もう準備万端というところです。
明日は、良いお天気になりそうで、安心して迎えられそうです。
雨戸シャッター
今日は、朝一にプレハブ倉庫の基礎工事の現場指示。その後、二の宮の現場でフェンス工事の打合せ。その後は、施工図と見積作業でした。
二の宮の現場ですが、引違テラスサッシの雨戸シャッター取り付けも終わっています。
いつも、準防火地域でしかご提案はしていませんでしたが、これで安心感はありますね。
最近のニュースを見ていると、防犯にも、台風にもいいように思いました。
床暖房のような
今日は、朝一に各現場廻り確認。その後、お客様宅1年目の換気メンテナンス。午後は、12年目のお客様宅換気メンテナンスでした。
どちらのお客様宅も、FPの家で暖かくてホッとします。年数が経っても変わらぬ性能がうれしいですね。
1年目のお宅の方の完成時の写真です。タモの無垢フローリングを張っているのですが、エアコンだけで暖かくて、まるで床暖をしているようでした。
普通の家では、こんなに部屋が吹き抜けていたら、熱は上にあがるだけで床は冷たいままでしょうね。
床暖房や、床下に強制的に空気を回して暖める工法もあるようですが、断熱・気密がしっかり施工されていれば、夏・冬に関わらず、コストもかからずに機能します。
冬でも夏でも、ご家族が快適に過ごせる家であることが、FPの家の一番の特徴だと思います。
日に日に寒くなります
今日は、夕方に建築ご相談のお客様にご来社いただきました。
現在お住いの借家が、とても寒いそうで、FPの家の説明を聞きにおいでいただきました。
基本性能の高い家づくりは、機械に頼った家づくりとは違って、永くパフォーマンスを保ちます。
エアコンや換気システムも、交換できるシンプルさが大事だと思います。先々、住む人が困らない家づくりが肝要ですね。
お昼にデルモを連れて、あさくら水の駅まで、散歩に行ってきました。
日中は、お天気も良くて、寒さも和らぎましたが、日に日に冬に向かっている感じはしますね。
デルモも、ほんのちょっと、車で散歩にお出かけするだけで、ご機嫌でした。
内部リフォーム仕上げ
今日は、朝一にリフォーム現場で養生作業と現場指示。その後。玄関ドアのメンテナンスお客様宅で作業。午後は設計作業と16時くらいからリフォーム現場の片付け作業でした。
リフォームの現場は、天井のクロスが割れているということで、張り直し作業がありました。
子供部屋2か所と廊下から階段まで張り直しをしました。
もちろん、張り直し前に補強も行いました。やはり、他社で建てられたお宅というのは、勝手がわからなくて、いろいろ考えさせられました。
それ以外に、キッチンの横の壁にマグネットのくっつく掲示板を貼ってもらいました。
壁紙を全面剥がすと、広い面積の張替えになってしまうため、額縁を当社で先に施工しておいて、その内側だけクロス屋さんにマグネットの下地とクロスを施工してもらう方法をとりました。
これで、たくさん貼れそうですね。
カップボードの入替工事も先日から行っていて、解体→下地と電気工事→組立→タイル工事と1日ずつ必要で、今日は奥の天井部のクロス貼りと、最後に私どもでテープライトの施工を行って完了でした。
時間と手間はかかりましたが、素敵なカップボードが出来上がりました。
ちなみに、元の写真はこちらです。
当初はお手持ちの食器棚も利用してという計画だったようですが、使い勝手やゴミ箱スペースにも難があったようです。
外壁のリフォーム工事からシロアリ予防に内部の細かいあれこれ仕事を含めて、3か月くらいかかってしまいましたが、あとちょっとバルコニーの工事だけ残して完了です。
お施主様にも、お付き合いお疲れさまでしたという思いです。
FP遮断屋根パネル搬入
今日は、朝一にFP遮断屋根パネルの荷受け。午後は、外壁メンテナンスのお客様打合せ。夕方、営業さん来社打合せ。その他は設計作業でした。

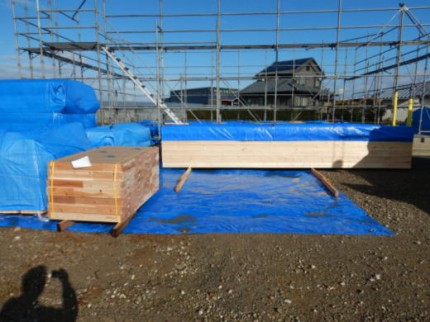

全長6m近くの最大サイズのFP屋根パネルです。ユニックで吊るのにもかなりの重さです。

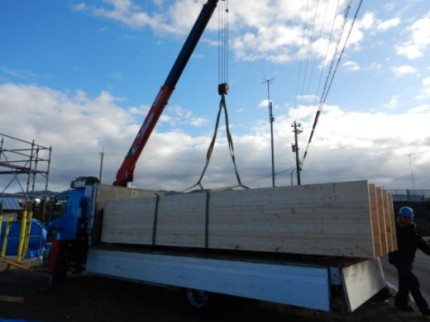

こちらは4.5mくらいの長さで、今回は4t車2台で運んできました。
左に積んであるのは、屋根のジョイント部に納める補助パネルになります。

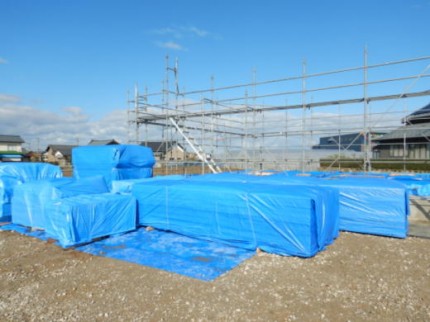

写真の様に、ブルーシートの厚いもので天端を覆ってからさらにシートをかけます。
屋根パネルは、建て方当日に搬入の予定でしたが、延期となったので、今回の現場は置くスペースもあって、先に納めることにしました。
段取りは常に変化しますが、最善の方法を模索しながら対応していきます。
雨の日は順延
今日は、朝一に二の宮の現場で、大工さんと打合せ。その後は戻って、施工図の作成と設計作業。その他こまぎれ仕事を行いました。
今日は、建て方を行う予定日でしたが、昨晩から雨になり、日中は時々晴れたものの、まずは延期して胸をなでおろしております。

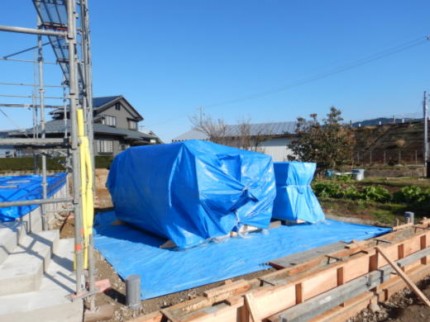

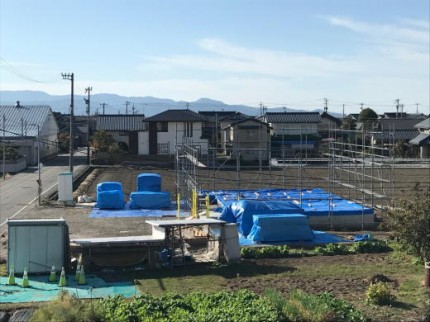

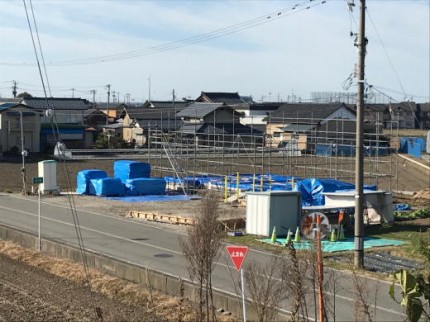

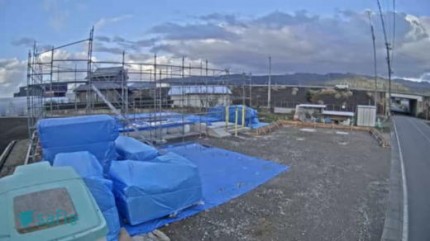

夕方の監視カメラの状況です。ブルーシートも大丈夫ですね。
昨晩ですが、高速道路でお仕事をしているお客様からメールがございまして、写真を送ってくださいました。
高速道路から見える現場が気になって、もしや当社の現場かと思い、ホームページの日記を開いて見られたそうです。
お客様曰く、近くでも新築住宅を見かけますが、これだけ丁寧な準備をしている現場は見かけないと。
当たり前のことをやっているだけですが、見ていただいているんだなと思うと、なんだか応援されている気持ちで嬉しくなりました。
雨の日に延期するのも、大変な段取りなのですが、大事なところをしっかり押さえて、工事を進めていくことを、これからもしっかりやっていきたいと思いました。

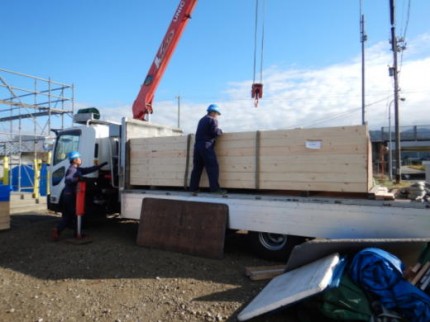

構造材荷受け
今日は、朝一に丸岡の現場で構造材の荷受けと養生。その後は、あれこれこまぎれ作業の片付け作業でした。
朝から、建て方の日程の変更がありまして、各業者に連絡。明日だった建て方は来週の木曜日に持ち越しました。
今回は、延期をするにも、クレーンの段取りがつかず、どうも連日建て方が混みあっている時期で、1週間待たないと空いてない状況でした。
昨晩、お施主様のお子様がお生まれになったという嬉しい連絡も入りまして、延期もちょうどタイミングよかったなと思うところです。
家の新築と同時にお生まれになったお子様は、家と一緒に年齢を重ねるわけで、想い入れのあるお宅になりそうです。

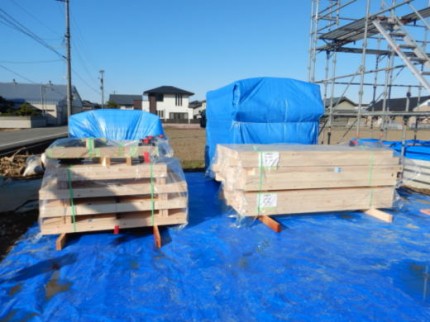

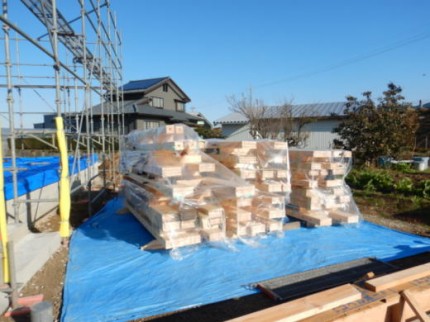

こちら、トラックにいっぱい積んで構造材が届きました。ちゃんと積載高さは守っているとのことで安心しました。
これで、土台関係以外の1軒分すべてですね。平屋なので、うまく載ったようです。
2か所に分けて下ろしました。
また明後日、大きな屋根パネルが4tトラック2台分届くので、それを下ろせる場所も考えながらですね。
ひとまず、養生をして完了です。
現場お客様打合せ
今日は、午後から二の宮の現場のお客様と、現場でコーディネートなどの打合せがあるので、朝から準備作業。戻ってからは打合せの整理など行いました。
庭から見た建物です。お庭に向けて開放的になっているのがよくわかりますね。
2階から石膏ボードを貼り始めまして、ロフトもオープンだったところが囲われてきました。
基本的には収納用なんですが、なにか他の事にも使いたくなる空間ですね。
完成がまた楽しみなお宅です。
立上りCon/セルフレベリング
今日は、朝から丸岡の現場の、プレハブ車庫の基礎の立上りコンクリート打設。その後、二の宮の現場で大工さん、電気屋さんと打合せ。その後また、丸岡の現場でレベル出し作業。
午後は、あれこれ電話打合せの連続と、来客打合せ。その他、見積作業と設計作業と段取りでした。

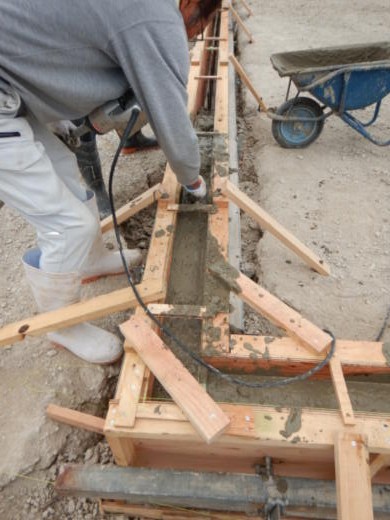

立上りコンクリート打設中です。ポンプ車を使わずに一輪車で入れていくので、なかなか手数が要ります。

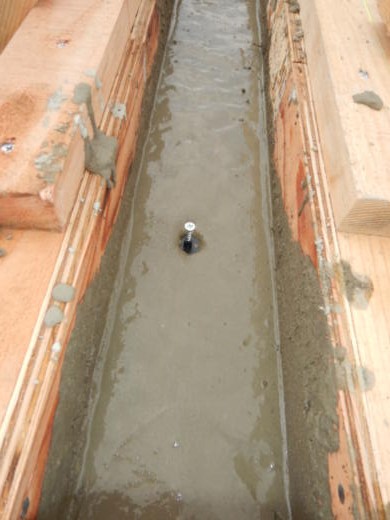

いつものように、レベルを見るための金具を埋めていきます。

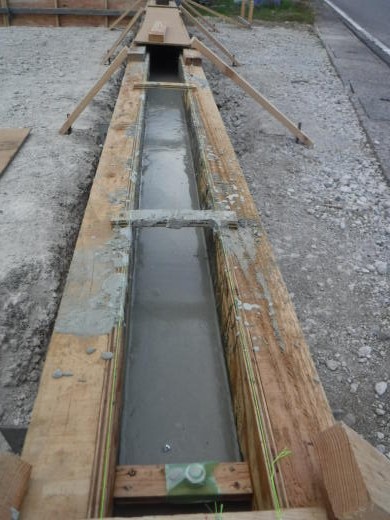

今回は、セルフレベリングも、お客様が施工されました。きれいに打てていますね。

ここまでくれば、基礎も出来たようなものです。
さて、建て方のお天気ですが、いよいよ悪くなって、予報では朝から14㎜とか降るような雨になりそうです。
さすがに、延期を決めさせていただきまして、当日配達のFPパネルも、雨の酷い中で下ろすのも嫌だったので、1日遅らせてもらいました。
肝心の日程ですが、クレーンと鳶さんの予定が1週間先まで埋まっていて、もしかして日曜日何とかなるかというのを、連絡待ちです。
今日は、変更の連絡や確認の電話で大わらわでした。後の段取りもいろいろと変えなくてはなりませんので、何とか早く着地点を決めたいところです。
